豐(feng) 都縣水利局關(guan) 於(yu) 豐(feng) 都縣虎威鎮大池水庫~團結水庫連通及其配套工程水土保持方案準予行政許可的通知

豐(feng) 都縣水利工程服務中心:

你單位(統一社會(hui) 信用代碼:12500230MB1N42908G)提交的豐(feng) 都縣虎威鎮大池水庫~團結水庫連通及其配套工程水土保持方案審批申請(項目代碼:2103-500230-04-01-641059)和《豐(feng) 都縣虎威鎮大池水庫~團結水庫連通及其配套工程水土保持方案報告書(shu) 》收悉。經審查,該申請符合法定條件,根據《中華人民共和國行政許可法》第三十八條第一款、《水行政許可實施辦法》第三十二條第一項規定,決(jue) 定準予行政許可。

一、項目概況

豐(feng) 都縣虎威鎮大池水庫~團結水庫連通及其配套工程位於(yu) 豐(feng) 都縣虎威鎮,項目建設單位為(wei) 豐(feng) 都縣水利工程服務中心,為(wei) 新建工程。項目建設內(nei) 容及規模:石灰窯小溝—團結水庫連通工程包括取水工程和輸水工程,團結水庫—大池水庫連通工程包括取水工程和輸水工程,其中新建取水豎井1座,新建1072m長輸水隧洞,隧洞出口箱涵25m,隧洞出口明渠50m,大池水庫借水渠工程新建渠道長77m,整治渠道長1136.7m,完好段長1028m。渠道沿線新建人行蓋板橋5座,立石村移民後扶工程登山步道總長1666.41m,寬度為(wei) 2m。項目總占地麵積3.58hm2,其中永久占地1.19hm2,臨(lin) 時占地2.39hm2。項目挖方量3.81萬(wan) m3(表土剝離0.03萬(wan) m3),填方量1.75萬(wan) m3(表土回覆0.77萬(wan) m3,其中土肥培育0.74萬(wan) m3),棄方2.06萬(wan) m3。產(chan) 生的棄方全部運往虎威鎮皂角灣村項目2#輸水隧洞出口西側(ce) 的棄渣場內(nei) ,綜合運 距8km。項目總投資5113.72萬(wan) 元,其中土建投資3120.53萬(wan) 元。資金來源為(wei) 三峽後續資金3082萬(wan) 元、其他資金2031.72萬(wan) 元。項目於(yu) 2023年10月動工,計劃2026年6月完工,總工期33個(ge) 月。

二、水土保持方案總體(ti) 意見

(一)方案編製所依據的法律法規、部委規章、規範性文件、技術文件及采用的資料基本正確。

(二)同意方案設計水平年為(wei) 2027年。

(三)同意水土流失防治責任範圍界定,水土流失防治責任範圍麵積為(wei) 3.58hm2。

(四)同意項目水土流失防治標準執行等級為(wei) 西南紫色土區建設類項目水土流失一級防治標準,防治目標基本合理。

(五)基本同意水土流失防治分區和分區防治措施體(ti) 係。

(六)基本同意水土保持方案實施進度安排。

(七)基本同意水土保持監測時段、內(nei) 容和方法

三、水土保持方案投資

本項目水土保持靜態總投資164.1143萬(wan) 元,其中:主體(ti) 已列96.89萬(wan) 元,方案新增67.2243萬(wan) 元(其中工程措施16.38萬(wan) 元,監測措施17.69萬(wan) 元,植物措施4.46萬(wan) 元,臨(lin) 時措施10.37萬(wan) 元,獨立費用12.97萬(wan) 元,基本預備費3.71萬(wan) 元,水土保持補償(chang) 費1.6443萬(wan) 元。

四、工作要求

(一)根據水土保持法律法規和規範標準,認真做好項目建設過程中水土流失防治工作,切實落實水土保持"三同時"製度。

(二)依據批準的水土保持方案與(yu) 主體(ti) 工程同步開展水土保持施工圖設計,按程序與(yu) 主體(ti) 工程設計一並報經有關(guan) 部門審核,作為(wei) 水土保持措施實施的依據。重要防護對象應當開展點對點勘察與(yu) 設計。無設計的水土保持措施,不得通過水土保持設施自主驗收。

(三)嚴(yan) 格控製施工擾動範圍,禁止隨意占壓破壞地貌植被。加強對施工單位的管理,在招投標文件和施工合同中明確施工單位的水土保持責任,強化獎懲製度,規範施工行為(wei) 。

(四)依法做好水土保持監測工作,加強水土流失動態監控。在工程建設期間將水土保持監測季報在其官方網站公開,同時在業(ye) 主項目部和施工項目部公開,並按規定向我局按時報送監測季報和總結報告。

(五)結合主體(ti) 工程監理,按照水土保持監理標準和規範開展水土保持工程施工監理,確保水土保持工程建設質量和進度。

(六)項目開工前,向國家稅務總局豐(feng) 都縣稅務局申請繳納水土保持補償(chang) 費。(聯係電話∶70606727)。

(七)本項目的地點、規模如發生重大變化,或者水土保持方案實施過程中水土保持措施發生重大變更的,應按照“水利部第53號令”規定辦理。確需在水土保持方案確定的棄渣場以外新設渣場的,或者因棄渣量增加導致棄渣場等級提高的,生產(chan) 建設單位應當開展棄渣減量化、資源化論證,在棄渣前編製水土保持方案補充報告,並完成棄渣場變更審批手續。

(八)嚴(yan) 格按照批準的水土保持方案和後續設計落實各項水土保持措施,合理安排施工時序和水土保持措施實施進度,嚴(yan) 格控製施工期間水土流失。

(九)工程完工後、項目投產(chan) 使用前應及時組織開展水土保持設施自主驗收,並在水土保持設施自主驗收通過3個(ge) 月內(nei) ,向我局報備驗收材料(包括水土保持設施驗收鑒定書(shu) 、水土保持設施驗收報告和水土保持監測總結報告等,且公示時間不得少於(yu) 20 個(ge) 工作日)。

(十)本行政許可決(jue) 定有效期為(wei) 3年,水土保持方案自批準之日起滿3年,生產(chan) 建設項目方開工建設的,其水土保持方案報我局重新審核。

附件:1.豐(feng) 都縣虎威鎮大池水庫~團結水庫連通及其配套工程水土保持方案特性表

        2.豐(feng) 都縣虎威鎮大池水庫~團結水庫連通及其配套工程水土保持方案報告書(shu) 專(zhuan) 家評審意見

豐(feng) 都縣水利局

2025年7月14日

附件1       豐(feng) 都縣虎威鎮大池水庫~團結水庫連通及其配套工程水土保持方案特性表

項目名稱

豐(feng) 都縣虎威鎮大池水庫~團結水庫連通及其配套工程

流域管理機構

長江水利委員會(hui)

涉及省區

重慶市

涉及區縣

豐(feng) 都縣

項目

規模

項目由石灰窯小溝團結水庫連通工程、團結水庫大池水庫連通工程、大池水庫借水渠工程、大池水廠改擴建工程、立石村移民後扶工程等五部分組成。總占地3.58hm2

總投資

(萬(wan) 元)

5113.72

土建投資(萬(wan) 元)

3120.53

動工時間

202310- 20266

設計水平年

2027

工程占地(hm2)

3.58

永久占地(hm2)

1.19

臨(lin) 時占地(hm2)

2.39

土石方量(萬(wan) m3

挖方

填方

借方

棄方

3.81

1.75

/

2.06

重點防治區名稱

三峽庫區國家級水土流失重點治理區、重慶市水土流失重點治理區

地貌類型

構造剝淺丘地貌

水土保持區劃

西南紫色土區

土壤侵蝕類型

水力侵蝕

土壤侵蝕強度

輕度

防治責任範圍麵積(hm2

3.58

容許土壤流失量[t/km2·a]

500

水土流失預測總量(t

263.77

新增水土流失量(t

182.01

水土流失防治標準執行等級

西南紫色土區建設類一級防治標準

防治

目標

水土流失治理度(%

97

土壤流失控製比

1.0

渣土防護率(%

90

表土保護率(%

92

林草植被恢複率(%

97

林草覆蓋率(%

25

防治

措施

及工

程量

防治分區

工程措施

植物措施

臨(lin) 時措施

石灰窯小溝

團結

水庫

連通

工程區

石團連通

工程亞(ya) 區

主體(ti) 已列:

截水溝80m

排水溝100m

方案新增:

表土剝離0.01萬(wan) m3

臨(lin) 時道路和河堰工程亞(ya) 區

方案新增:

土地整治0.71hm2

土肥培育0.24萬(wan) m3

表土回覆0.25萬(wan) m3

方案新增:

喬(qiao) 灌栽植0.47hm2

主體(ti) 已列:

臨(lin) 時遮蓋4700m2

臨(lin) 時表土及堆料工程亞(ya) 區

方案新增:

土地整治0.33hm2

土肥培育0.18萬(wan) m3

表土回覆0.18萬(wan) m3

方案新增:

臨(lin) 時排水溝380m

沉沙池3座、

臨(lin) 時攔擋40m

臨(lin) 時遮蓋1800m2

團結

水庫

大池

水庫

連通

工程

防治區

團大連通

工程亞(ya) 區

主體(ti) 已列:

截水溝80m

方案新增:

表土剝離0.02萬(wan) m3

臨(lin) 時道路和河堰工程亞(ya) 區

方案新增:

土地整治0.30hm2

土肥培育0.13萬(wan) m3

表土回覆0.15萬(wan) m3

主體(ti) 已列:

臨(lin) 時遮蓋3000m2

臨(lin) 時表

土及堆

料工程

亞(ya) 區

方案新增:

土地整治0.23hm2

土肥培育0.07萬(wan) m3

表土回覆0.07萬(wan) m3

方案新增:

喬(qiao) 灌栽植0.23hm2

方案新增:

臨(lin) 時排水溝280m

沉沙池2

臨(lin) 時攔擋60m

臨(lin) 時遮蓋3500m2

大池水庫借水渠工程防治區

主體(ti) 已列:

臨(lin) 時遮蓋800m2

大池水廠改擴建工程防治區

主體(ti) 已列:

女貞栽植146m2

主體(ti) 已列:

臨(lin) 時遮蓋200m2

立石村移民後扶工程防治區

主體(ti) 已列:

排水溝1400m    

主體(ti) 已列:

臨(lin) 時遮蓋5000m2

棄渣場防治區

主體(ti) 已列:

截排水溝288m

漿砌石擋牆100m

沉沙池2座

方案新增:

土地整治0.41hm2

土肥培育0.12萬(wan) m3

表土回覆0.12萬(wan) m3

方案新增:

播撒草籽0.15hm2

喬(qiao) 灌栽植0.26hm2

方案新增:

臨(lin) 時遮蓋3000m2

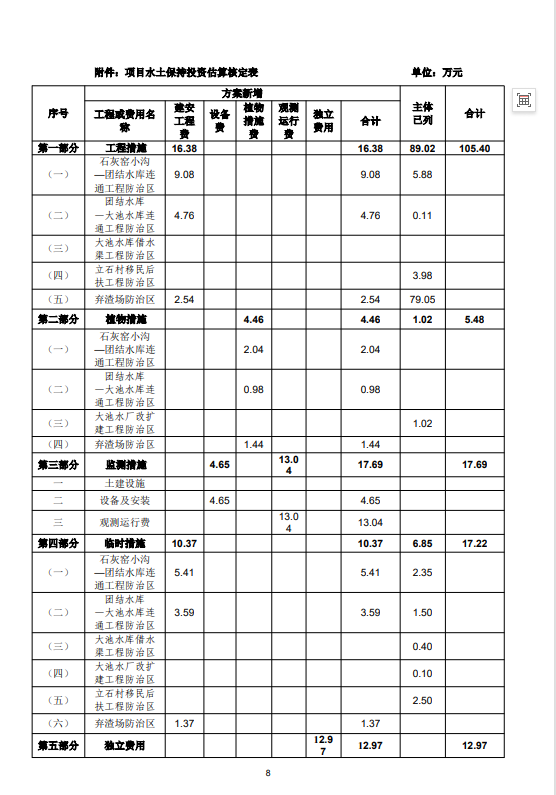

投資(萬(wan) 元)

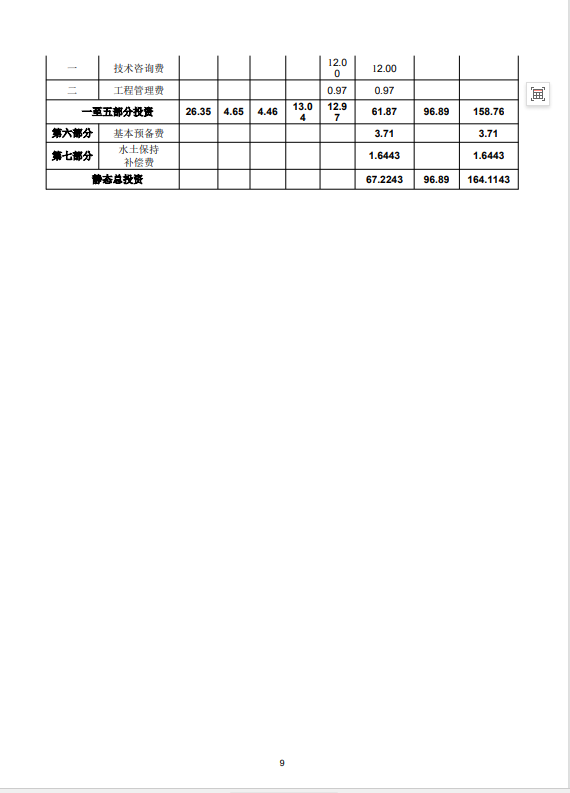

105.40(新增16.38

5.48(新增4.46

17.22(新增10.37

水土保持總投資(萬(wan) 元)

164.1143

獨立費用(萬(wan) 元)

12.97

監理費(萬(wan) 元)

/

監測費(萬(wan) 元)

17.69

水土保持補償(chang) 費

繳費信息

項目代碼

2103-500230-04-01-641059

社會(hui) 信用代碼

12500230MB1N42908G

計費麵積

11745m2

計費單價(jia)

1.4/m2

合計(元)

16443

方案編製單位

重慶江嶼河工程技術谘詢有限公司91500105MA60NM1E4D

建設單位

豐(feng) 都縣水利工程服務中心(12500230MB1N42908G

法定代表人及電話

毛碧興(xing) /177******23

法定代表人及電話

王龍變/139******86

地址

重慶市江北區感育路2318-4

地址

豐(feng) 都縣三合街道新灣路49

郵政編碼

400021

郵政編碼

408201

聯係人及電話

李露/177******50

聯係人及電話

王偉(wei) /138******33

電子信箱

1951459044@qq.com

電子信箱

/
